W skrócie
- Przecisk sterowany bez bentonitu to metoda bezwykopowa, w której grunt jest rozpychany i zagęszczany, a nie wypłukiwany – dlatego w ogóle nie powstaje płuczka wiertnicza do usunięcia.
- Brak płuczki obniża koszt na pięciu poziomach naraz: materiał (bentonit + woda), sprzęt płuczkowy, logistyka wody, utylizacja odpadu i czas rozruchu.
- Zużyta płuczka bentonitowa jest w świetle prawa odpadem – jej legalny odbiór wymaga dokumentacji BDO i generuje realny, powtarzalny koszt na każdej budowie.
- Metoda bezpłuczkowa najlepiej sprawdza się na krótkich i średnich odcinkach w gruntach zwięzłych (maszyna ALUSTEER: do 70 m, do Ø250 mm). Przy długich, wielkośrednicowych przewiertach nadal wygrywa HDD z płuczką.
- Efekt w praktyce: mniej sprzętu na placu, szybszy start i niższy koszt odtworzenia nawierzchni – w realizacji w Poznaniu czas prac skrócono o około ⅔.
Co to jest przecisk sterowany bez bentonitu?
Przecisk sterowany bez bentonitu to bezwykopowa technologia układania rur i kabli, w której głowica rozpycha i zagęszcza grunt wokół siebie, zamiast wypłukiwać go płuczką bentonitową. Ponieważ urobek nie jest wymywany na powierzchnię, cały osprzęt związany z płuczką – mieszalnik, pompy, zbiorniki, separator – staje się po prostu zbędny.
To odróżnia tę metodę od klasycznego przewiertu HDD (Horizontal Directional Drilling), gdzie płuczka bentonitowa pełni kluczowe funkcje: chłodzi głowicę, stabilizuje ścianki otworu i wynosi urobek. W metodzie bezpłuczkowej grunt pozostaje na miejscu i przejmuje rolę „obudowy” kanału, a operator prowadzi żerdź sterowaną po zaplanowanej trasie.
W praktyce tak działa nowoczesny przecisk sterowany realizowany bezpłuczkowymi maszynami przeciskowymi – grunt jest kontrolowanie przemieszczany, a nie transportowany na zewnątrz w postaci błota.
Dlaczego brak płuczki obniża koszt realizacji?
Brak płuczki obniża koszt, ponieważ eliminuje jednocześnie pięć osobnych pozycji budżetu, które przy przewiercie z płuczką trzeba zaplanować i opłacić. Poniżej każda z nich:
- Materiał: bentonit i woda. Znika koszt worków bentonitu, dodatków (polimerów, koagulantów) oraz wody do wymieszania płuczki. Na dłuższych przewiertach to setki, a nawet ponad tysiąc metrów sześciennych płuczki do przygotowania.
- Sprzęt płuczkowy. Nie musisz zabezpieczać mieszalnika, pompy bentonitowej, zbiorników ani stacji recyklingu (wirówki/separatora). Mniej maszyn to niższy koszt najmu, transportu i obsługi.
- Logistyka wody i placu. Odpada zapewnienie stałego źródła wody, jej dowóz i miejsce na zbiorniki. Plac budowy jest mniejszy i prostszy w organizacji – co ma znaczenie w ciasnej zabudowie miejskiej.
- Utylizacja odpadu. To najczęściej niedoszacowana pozycja. Zużyta płuczka bentonitowa jest odpadem, którego nie wolno odprowadzić do kanalizacji ani wylać w grunt – trzeba go odebrać, przewieźć i zutylizować z pełną dokumentacją BDO (karta przekazania odpadu). Ten proces generuje duże koszty, a regulacje są coraz bardziej restrykcyjne (Inżynieria Bezwykopowa). W metodzie bezpłuczkowej ten koszt po prostu nie powstaje.
- Czas rozruchu i sprzątania. Bez mieszania płuczki i czyszczenia placu z błota ekipa startuje szybciej i szybciej schodzi. Krótszy czas na budowie to niższy koszt robocizny i sprzętu.
Do tego dochodzi wyeliminowane ryzyko tzw. wypłukania płuczki na powierzchnię (frac-out), które przy HDD potrafi oznaczać przestój, roszczenia i kosztowne uprzątnięcie terenu.
Na czym konkretnie oszczędzasz? Porównanie
Poniższa tabela zestawia pozycje kosztowe, które pojawiają się przy przewiercie z płuczką, a znikają przy przecisku bez bentonitu.
| Pozycja kosztowa | Przewiert z płuczką (HDD) | Przecisk sterowany bez bentonitu |
|---|---|---|
| Bentonit, dodatki i woda | Tak, na każdy metr przewiertu | Nie – brak płuczki |
| Mieszalnik, pompy, separator | Tak, dodatkowy sprzęt na placu | Nie |
| Zbiorniki i dowóz wody | Tak | Nie |
| Utylizacja płuczki i urobku (BDO) | Tak — odbiór, transport, dokumentacja | Minimalna lub żadna |
| Czyszczenie placu z błota | Tak | Nie |
| Czas rozruchu | Dłuższy (przygotowanie płuczki) | Krótszy |
| Ryzyko frac-out i napraw | Występuje | Praktycznie wyeliminowane |
Zestawienie pokazuje, że oszczędność nie bierze się z jednej dużej pozycji, lecz z kilku mniejszych, które sumują się na każdej realizacji.
Kiedy metoda bezpłuczkowa się opłaca, a kiedy nie?

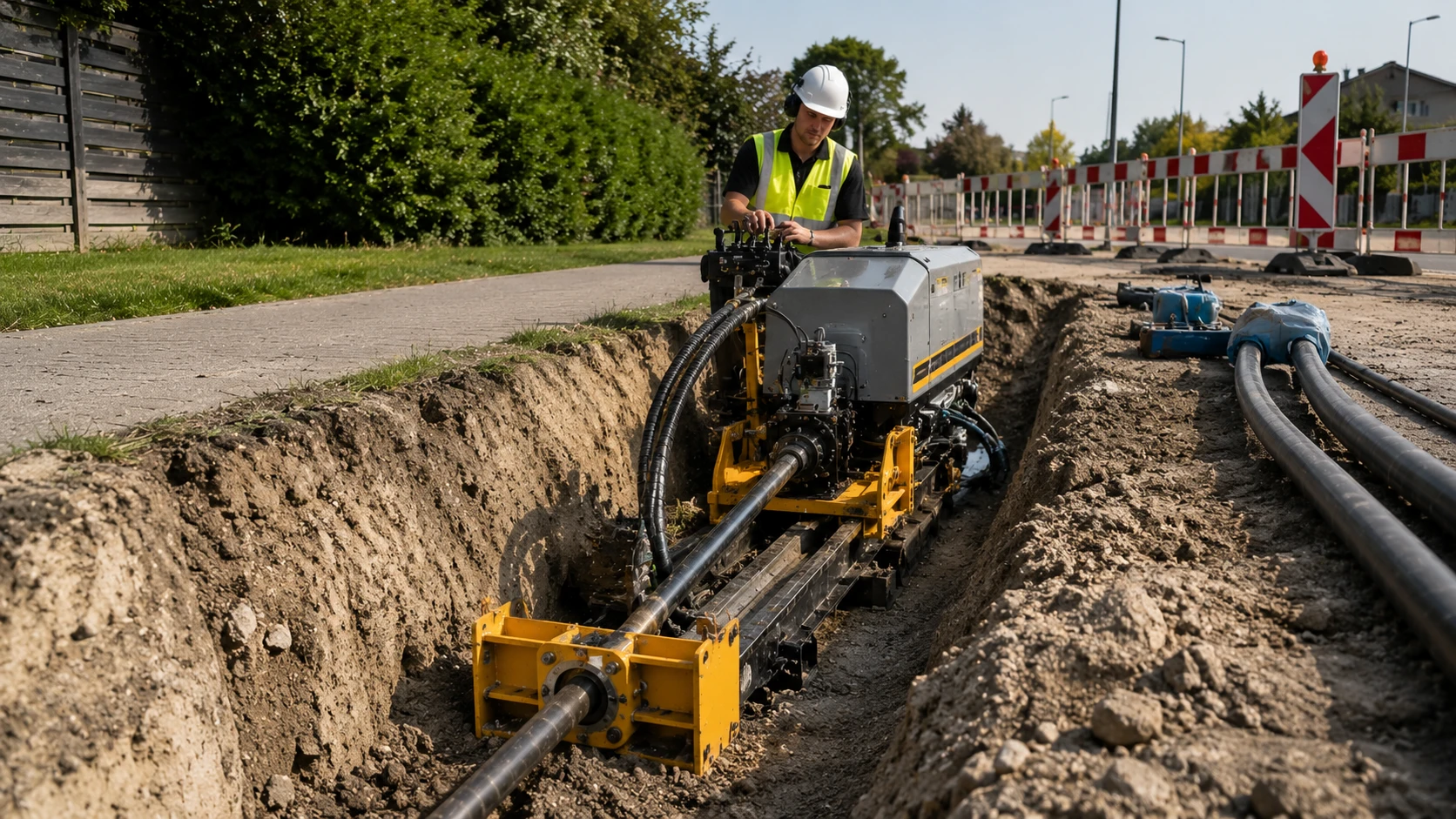

Metoda bezpłuczkowa opłaca się przede wszystkim na krótkich i średnich odcinkach, w gruntach zwięzłych i zagęszczalnych oraz przy mniejszych średnicach instalacji. To typowe przyłącza wodociągowe, kanalizacyjne, gazowe i teletechniczne pod drogami, chodnikami czy wjazdami. Dla przykładu bezpłuczkowa maszyna ALUSTEER realizuje przeciski do 70 m i do Ø250 mm, z siłą pchania 27 t i uciągu 32 t.
Uczciwie trzeba jednak powiedzieć, kiedy sięga się po płuczkę. Przewiert HDD z płuczką pozostaje lepszym wyborem na długich dystansach (nawet powyżej kilkuset metrów), przy dużych średnicach oraz w gruntach niestabilnych – piaskach nawodnionych czy słabo zwięzłych – gdzie płuczka jest niezbędna do stabilizacji otworu i wynoszenia urobku. W takich warunkach koszt płuczki jest po prostu kosztem koniecznym.
Wniosek jest prosty: dobór metody to nie kwestia mody, lecz dopasowania technologii do długości, średnicy i rodzaju gruntu. Jeśli parametry projektu na to pozwalają, rezygnacja z płuczki to najprostsza droga do obniżenia kosztu realizacji.
Ile to daje w praktyce?
Najlepiej pokazują to konkretne realizacje. W centrum Poznania wykonano ponad 30-metrowy przecisk pod główną arterią, w gęstej sieci instalacji podziemnych i bez miejsca na ciężki sprzęt. Dzięki kompaktowej, bezpłuczkowej technologii całość prac zakończono w czasie krótszym o około ⅔ względem metod standardowych, bez naruszania nawierzchni jezdni.
Podobnie w Warszawie zrealizowano przecisk pod zabytkową kostką i pomnikiem przy montażu sieci światłowodowej, a w Krasnymstawie ułożono 40-metrową rurę osłonową pod wjazdem i wzdłuż rowu melioracyjnego. W każdym z tych przypadków brak płuczki oznaczał mniej sprzętu na placu i brak kosztownego odtwarzania terenu.
Jeśli Twój projekt mieści się w zakresie krótkich i średnich przecisków w gruntach zwięzłych, rezygnacja z bentonitu to najszybszy sposób na obniżenie kosztu realizacji — bez płuczki, bez utylizacji odpadu i z krótszym czasem prac. Chcesz sprawdzić, czy Twoja inwestycja nadaje się pod technologię bezpłuczkową i ile realnie zaoszczędzisz? Skontaktuj się z FIJALO-POLAND po wycenę dopasowaną do warunków gruntowych i długości przejścia.
Przeczytaj również nasz artykuł, w którym porównujemy przecisk sterowany a przewiert HDD
Najczęściej zadawane pytania (FAQ)
Czy przecisk sterowany bez bentonitu jest zawsze tańszy?
Nie zawsze, ale w swoim zakresie zastosowań – krótkie i średnie odcinki, grunty zwięzłe, mniejsze średnice – jest zwykle tańszy, bo znosi koszt bentonitu, sprzętu płuczkowego i utylizacji odpadu. Przy długich, wielkośrednicowych przewiertach opłacalny może być HDD z płuczką.
Co się dzieje z gruntem, skoro nie ma płuczki?
Grunt jest rozpychany i zagęszczany wokół głowicy, a nie wymywany na powierzchnię. Dlatego nie powstaje błoto bentonitowe wymagające odbioru i utylizacji.
Czy przy metodzie bezpłuczkowej trzeba utylizować odpad?
Nie powstaje płuczka do utylizacji, a ilość urobku jest minimalna. To eliminuje odbiór, transport i dokumentację BDO, które przy HDD są obowiązkowe.
Do jakich średnic i długości nadaje się metoda bezpłuczkowa?
Zależy od maszyny. Przykładowo ALUSTEER wykonuje przeciski do 70 m i do średnicy Ø250 mm oraz kraking do 40 m przy Ø80–160 mm.
Kiedy lepiej wybrać HDD z płuczką?
Przy długich dystansach, dużych średnicach oraz w gruntach niestabilnych (np. nawodnione piaski), gdzie płuczka jest konieczna do stabilizacji otworu i wynoszenia urobku.
